本網訊(孫愷)盛夏時節,不僅是萬物生長好時節,也是工程施工“黃金期”。在國家《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目現場,建設者奮戰當下,從浙江松陽到湖北南漳,再到安徽石臺、青海南山口、重慶菜籽壩等,項目一線捷報頻傳,一批工程安全施工,順利實現新突破、迎來新進展。
?浙江松陽:?537米超級豎井貫通
近日,浙江松陽抽水蓄能電站1號引水豎井導井順利貫通,為首臺(套)全斷面擴孔式硬巖豎井掘進機進場安裝奠定基礎。

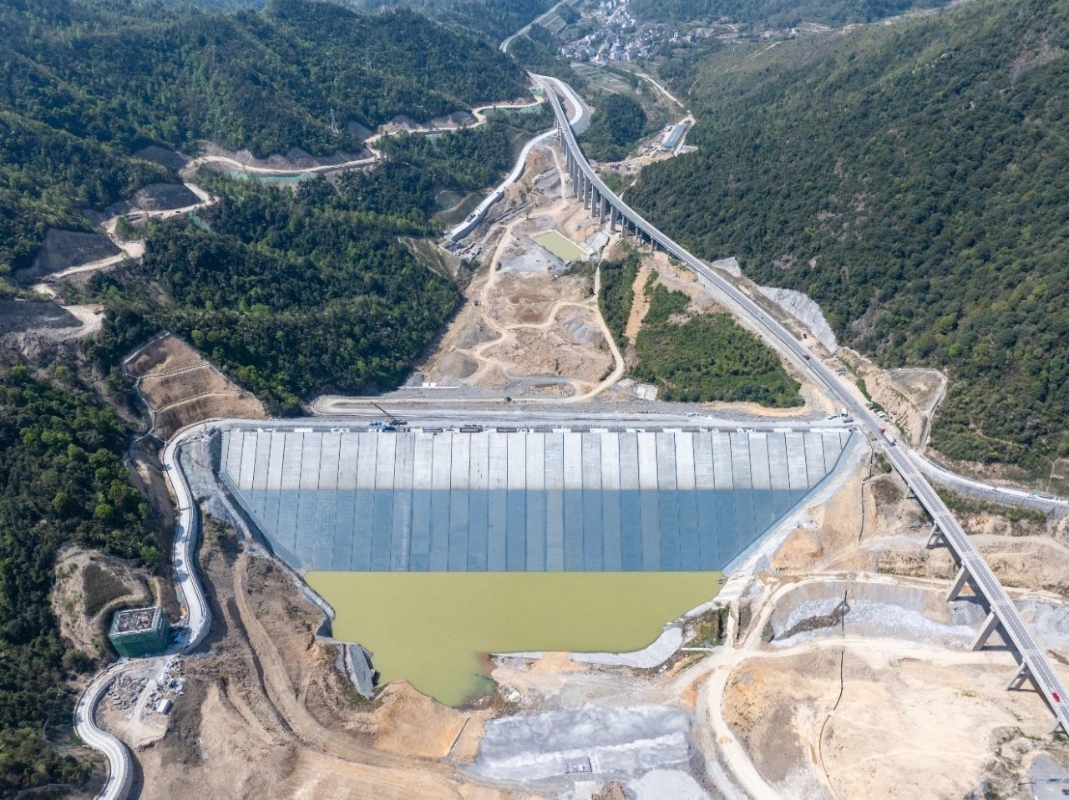

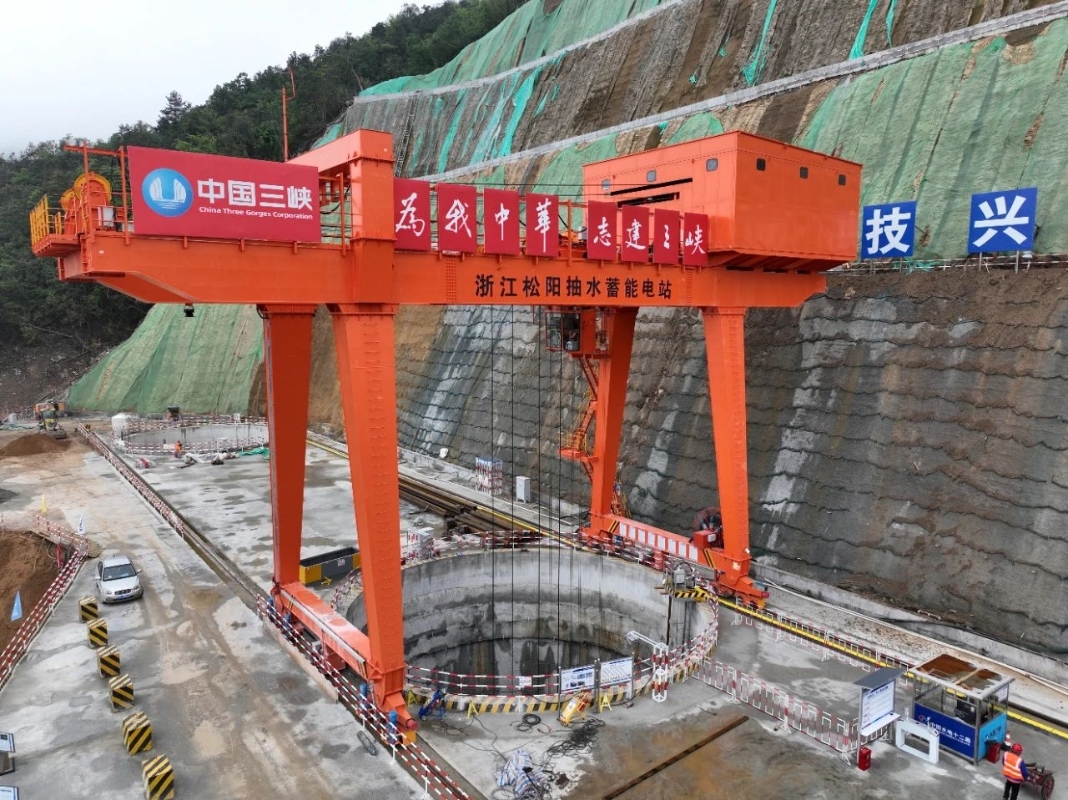

▲ 浙江松陽抽水蓄能電站1號引水豎井施工現場
據三峽建工浙江松陽抽水蓄能有限公司副主任專業師肖兵介紹,這次貫通的1號引水豎井導井,直徑1.6米,深度537米,歷時26天順利成井,單日最大進尺32米,平均偏斜控制在1‰以內,滿足建設要求。
浙江松陽抽水蓄能電站位于浙江省麗水市松陽縣境內,其引水系統立面采用一級豎井布置,總深637米(其中引水調壓井深97米,引水豎井深540米),為國內抽蓄最深豎井。
三峽建工浙江松陽抽水蓄能有限公司專業師梁立說:“超深豎井施工極具挑戰性,安全管控要求高。這么深的豎井,施工的時候即使有一個小石子掉下去,都有可能造成破壞。”

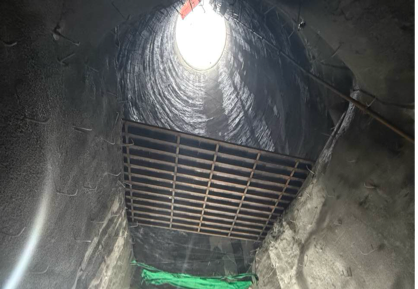

▲ 浙江松陽抽水蓄能電站1號引水豎井施工現場
為解決超深豎井施工難題,三峽建工牽頭研制了700米級超深豎井智能作業成套裝備,包括世界最高揚程的700米級智能門式起重機和全斷面擴孔式硬巖豎井掘進機,成套裝備具備硬巖地層高效掘進、復雜地質精準穩定掘進、超高揚程吊運和井下全過程智能管控等關鍵能力,還搭載了自主研發的超深豎井智能建造平臺系統,大幅減少了井下作業人員,使得井下作業效率、質量和安全性都得到大幅提升,是深豎井開挖支護裝備與工藝方法的重大技術創新。
湖北南漳:邁入主體工程建設新階段
二季度,湖北南漳抽水蓄能電站啟動主廠房開挖,正式邁入主體工程建設新階段。該電站位于湖北省襄陽市南漳縣,總裝機容量180萬千瓦,裝設6臺30萬千瓦可逆式水輪發電機組。

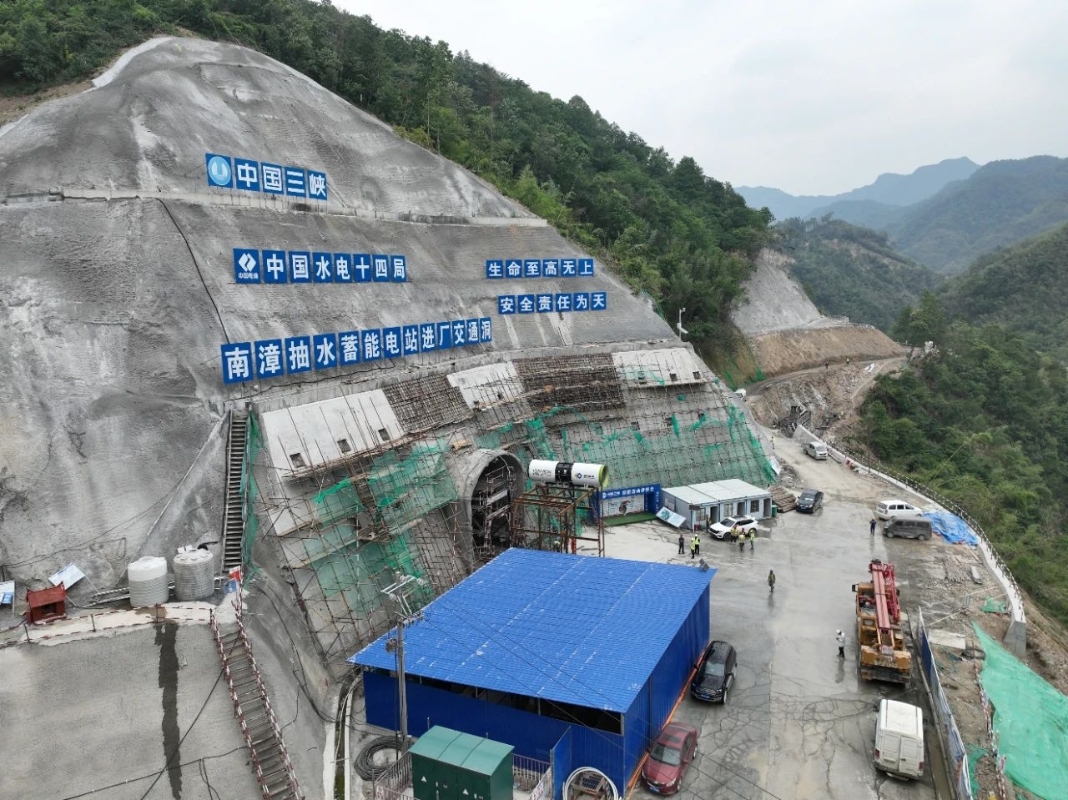

▲ 湖北南漳抽水蓄能電站地下廠房施工現場
電站工期緊,建設管理難度大。對此,三峽建工所屬南漳抽蓄項目部持續優化設計和施工方案,強化現場重難點管理,科學調配現場資源投入,全力以赴保障項目安全準點、優質高效建設。
“我們目前正在研究廠房及輔助洞室的施工組織優化,通過部分洞室功能融合,在安全第一、質量為先前提下,確保主體工程各部位按計劃啟動建設。”三峽建工所屬南漳抽蓄項目部專業師葉興說。
據介紹,湖北南漳抽水蓄能電站項目年發電量可達20億千瓦時,可節省標煤68.2萬噸,減少二氧化碳排放170萬噸。項目建成后主要向湖北電網供電,承擔湖北電力系統調峰、填谷、調頻、調相、儲能和緊急事故備用任務,是提高區域電力消納能力、維護電網安全、穩定、經濟、可靠、智能運行的有力支撐。

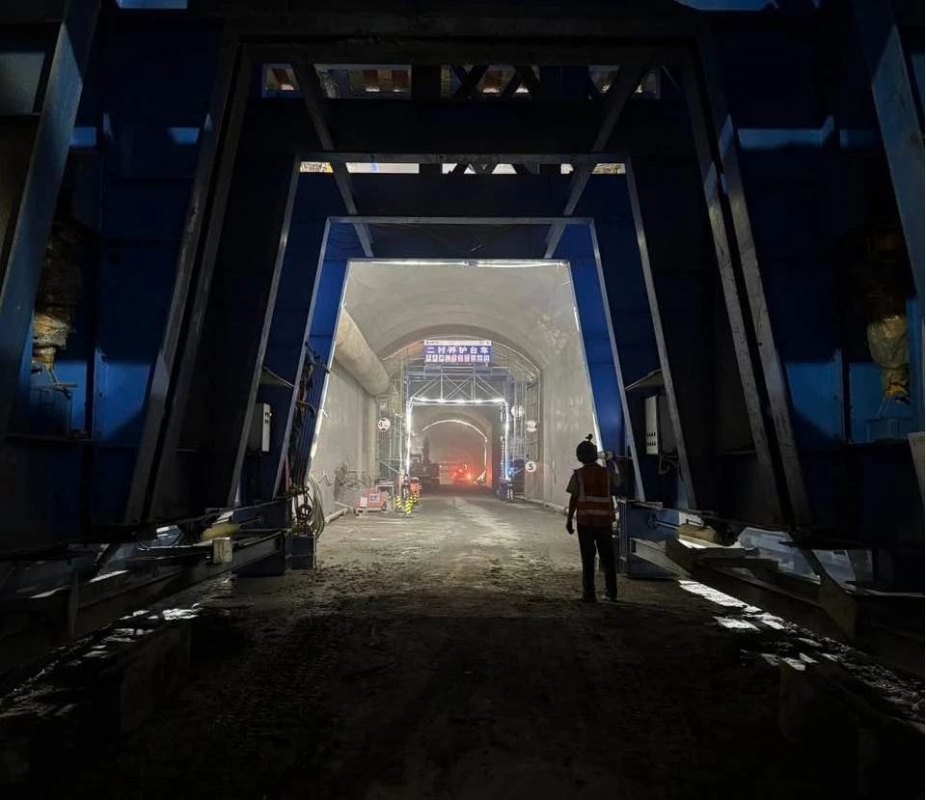

▲ 湖北南漳抽水蓄能電站進廠交通洞施工現場
多地抽水蓄能項目實現新突破
據了解,隨著各地陸續進入主汛期,三峽建工所屬各抽水蓄能項目全力做好防汛工作,結合“安全生產月”,緊扣安全生產主旋律的同時,優化資源配置和施工組織,全力推進項目建設。
其中,浙江天臺抽水蓄能電站上下水庫按期實現蓄水,首臺機組全面進入總裝階段、1號引水系統1000兆帕級壓力鋼管安裝完成;安徽石臺抽水蓄能電站地下廠房由開挖向混凝土澆筑轉序、首節壓力鋼管安裝就位;青海南山口抽水蓄能電站引水系統主體工程全面啟動;重慶菜籽壩抽水蓄能電站通風兼安全洞穩步推進……
▲ 浙江天臺抽水蓄能電站下水庫蓄水現場
三峽建工相關負責人表示:“按照三峽集團部署,三峽建工持續推進抽水蓄能項目群高質量建設,不斷鞏固傳承大水電建設管理核心能力,在嚴抓質量安全的同時,精益求精、團結協作、攻堅克難,全力沖刺天臺抽水蓄能電站首臺機組投產發電等重大年度建設目標,為早日實現‘雙碳’目標貢獻三峽力量。”
